Projektit / Koulut ja päiväkodit
Honkaniityn koulu ja päiväkoti
Vantaa · rakenteilla, valmistuu kesäkuussa 2027

Kaksikerroksinen puukoulu ja päiväkoti kiertyvät vanhan männikön ympärille. Metsä jää pihan keskelle, ja jokaisesta luokasta näkyy puiden latvoja.
Kilpailu

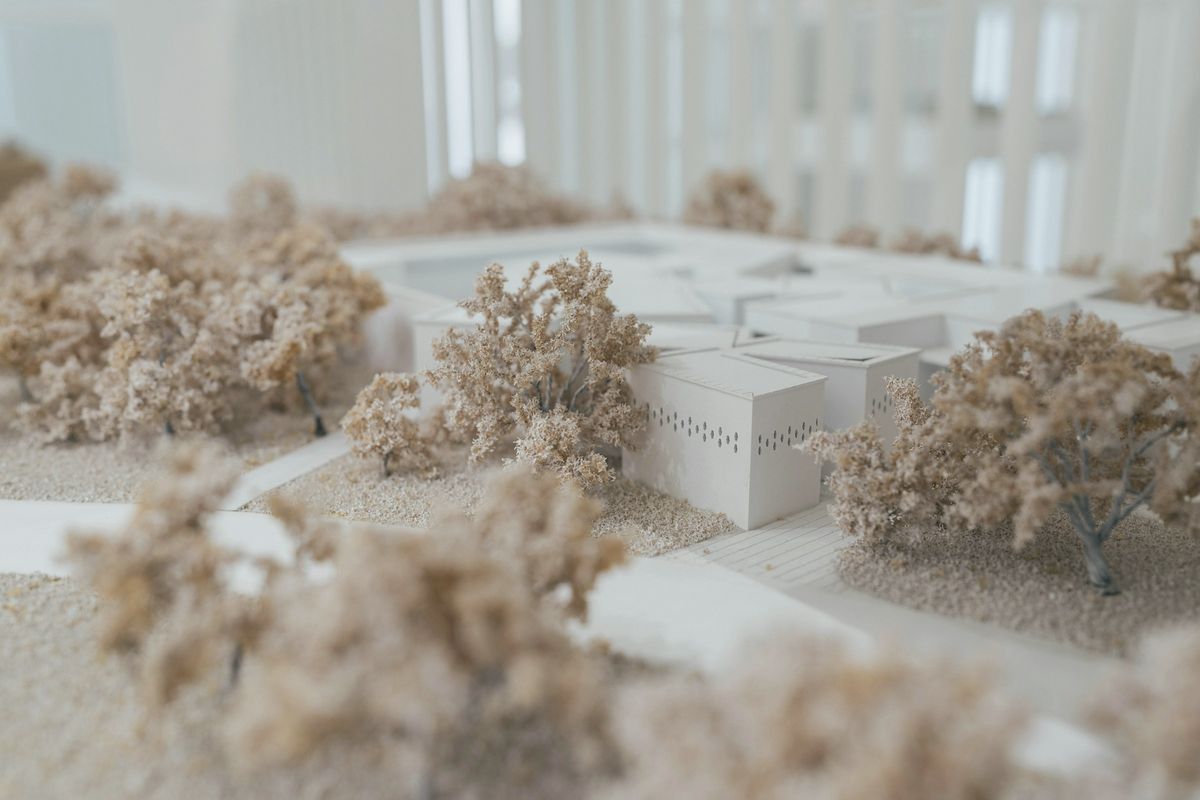

Kutsukilpailun ohjelma julkaistiin tammikuussa 2023. Tontilla kasvaa noin hehtaarin kokoinen männikkö, ja ohjelma salli sen kaatamisen pihan ja pysäköinnin tieltä. Ehdotuksessamme metsä säilyy ja rakennus kiertää sen reunoja.
Piha on näin suojassa kadulta, ja opetustilat avautuvat kahteen suuntaan: katuun ja metsään. Ehdotus voitti kesäkuussa 2023. Palkintolautakunta piti sitä ainoana ehdotuksena, jossa männikkö säilyy yhtenäisenä.
Kotisolut
Opetustilat on ryhmitelty kuuteen kotisoluun. Jokaisessa on kolme luokkaa, yhteinen oppimistila ja oma sisäänkäynti pihalta. Päiväkoti ja vuosiluokat 1–2 ovat maantasokerroksessa, luokat 3–6 toisessa kerroksessa.
Ruokasali, liikuntasali ja kirjasto ovat pääsisäänkäynnin vieressä. Iltaisin ne voidaan avata asukkaille ilman, että muu koulu on auki. Tätä painotettiin jo hankesuunnitelmassa vuonna 2022.
Puurakenne
Seinät ja välipohjat ovat ristiinliimattua massiivipuuta (CLT). Liikuntasalin katto lepää 24 metrin liimapuupalkkien varassa. Puupinnat jätetään näkyviin luokissa ja käytävillä aina, kun palomääräykset sen sallivat. Rakennus on sprinklattu.
Puurunko valittiin jo kilpailuvaiheessa tehdyn vertailun perusteella. Laskimme rakennusvaiheen päästöt ympäristöministeriön menetelmällä kahdelle rungolle, ja puurunkoisen koulun päästöt olivat noin 30 prosenttia pienemmät.
Työmaa

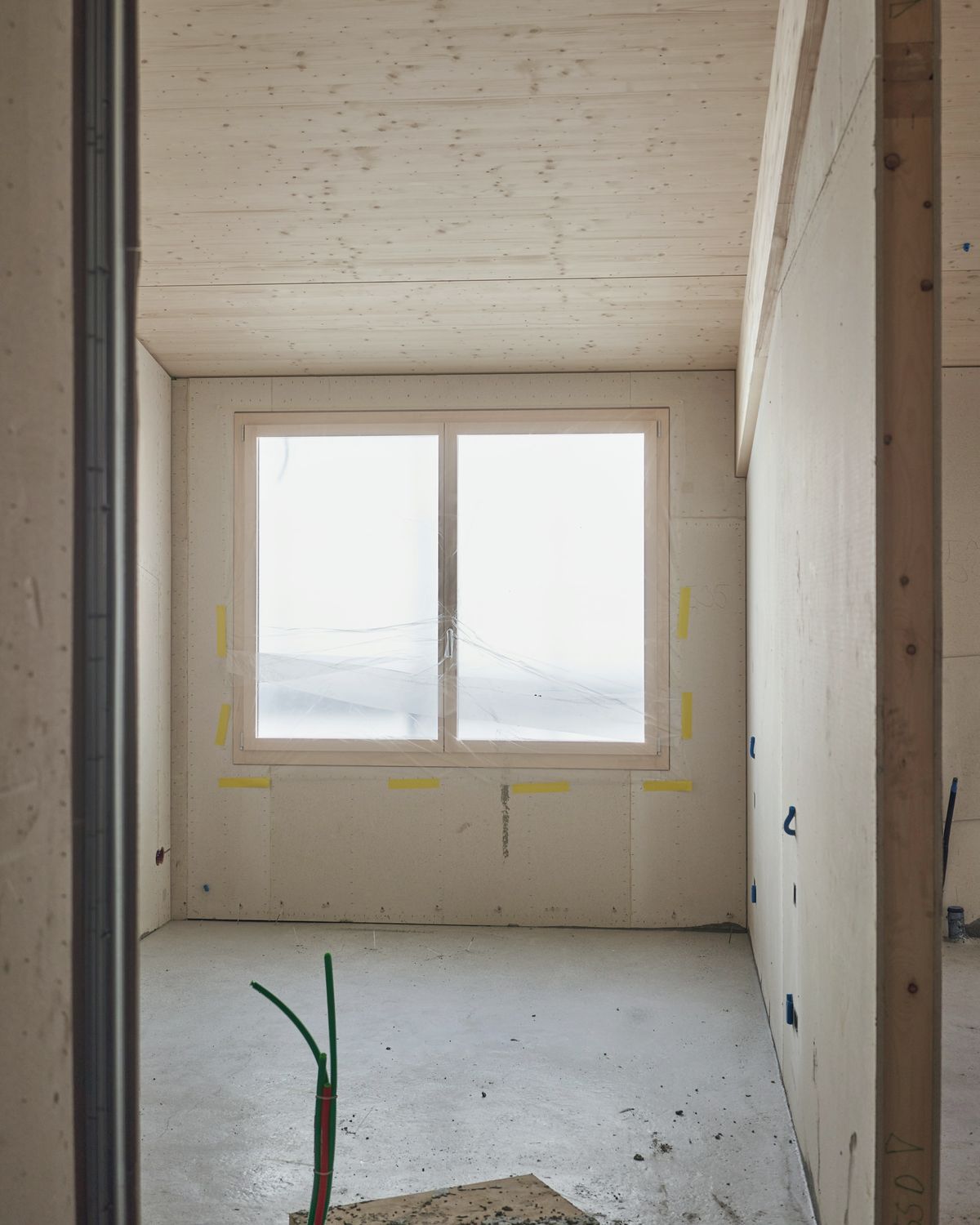

Rakentaminen alkoi maaliskuussa 2026. CLT-elementit tulevat tehtaalta ikkuna-aukkoineen, ja yhden kerroksen runko asennetaan noin neljässä viikossa. Opetussiipien runko oli vesikatossa syyskuun lopussa, ja liikuntasalin palkit nostetaan lokakuussa.
Männikkö aidattiin ennen töiden alkua, eikä metsän alueelle ajeta työkoneilla. Allianssin kokouksissa käydään läpi myös puiden kunto: kahteen mäntyyn on tullut runkovaurio, ja arboristi tarkastaa ne keväällä 2027.
Koulu ja päiväkoti otetaan käyttöön elokuussa 2027.





Piirustukset
Luvut
6 340 brm²
Bruttoala yhteensä, josta päiväkodin osuus 1 180 brm².
−30 %
Rakennusvaiheen päästöt betonirunkoiseen vertailukouluun nähden.
1 210 t
Hiilidioksidia sitoutuneena puurakenteisiin.
Päästövertailu ja hiilivarasto ovat omia laskelmiamme kilpailuvaiheen tietomallista (ympäristöministeriön menetelmä, 50 vuoden tarkastelujakso).
